dddf3871

Способы отображения информации...

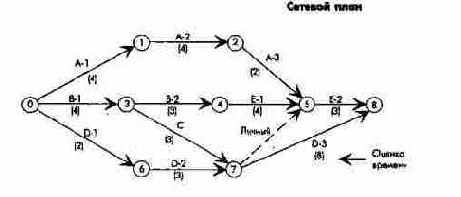

Способы отображения информации о ходе проекта при помощи сетевого графика, балочной диаграммы и сети на шкале времени


Очень важна информация о временных пиках потребности в мощностях. На основании данных о пиковой загрузке, когда не учитываются ограничения мощности, проверяют, существуют ли вообще необходимые для удовлетворения пиковой потребности мощности. Если их нет, то нужно попытаться снизить пиковую потребность, выравнивая мощности в рамках рассчитанных сроков выполнения последовательности работ. Это делают прежде всего за счет имеющегося в наличии буферного времени. Если такой возможности нет, то при заданном потенциале пытаются ликвидировать перегрузку, оптимизируя последовательность выполнения работ.

В принципе оптимизация по времени и мощностям может протекать двумя путями: оптимизации использования потенциала по срокам и оптимизации использования потенциала по мощности.

В случае оптимизации по срокам преимущественно стремятся минимизировать время осуществления проекта или соблюсти заданные сроки. Равномерность загрузки мощностей является вторичной целью, изменение мощностей может быть при этом необходимостью. Такой подход свойствен для строительства. Альтернативами колебанию загрузки мощностей может быть адаптация по времени, качеству или интенсивности, а также использование мощностей сторонних организаций.

В случае оптимизации по мощности исход из заданных ограничений мощностей и требуемой загрузки стремятся минимизировать время осуществления проекта. При необходимости сроки могут смещаться.

Оптимизация по времени использования потенциала особенно проблематична при мультипроектном планировании. В этом случае наряду с правилом приоритетности используется имитационное моделирование.

(3) Возможности оценки последовательностей работ с точки зрения целей затрат, прибыли и ликвидности

Калькулирование затрат и планирование результата (прибыли) по проекту проводят исходя из цели продуктивности и связанной с ее достижением потребностью в ресурсах.

Для оценки проектов методами сетевого планирования очень важны данные о возникновении издержек в зависимости от времени. Значение имеет не столько информация о суммарных затратах для одной последовательности работ как единственная оценка, сколько то, что затраты возникают непрерывно на протяжении всего планируемого периода.

Затраты по работам суммируются в соответствии с их структурой. Таким образом из параметров работ выводится функция затрат для одной последовательности работ.

В зависимости от начала последовательности работ - как можно более раннего или как можно более позднего - кривая функции затрат будет иметь различную форму.

Если затратам можно противопоставить таким же образом зависящую от времени выручку, то планирование затрат дополняется планированием результата (прибыли) проекта (рис. 135).



Содержание раздела
